१८ आश्विन २०८१, शुक्रबार | Fri Oct 4 2024

कालीगण्डकी करिडोरको बेनी–गलेश्वर खण्डमा कालोपत्र गर्न थालियो



गलेश्वर ।
उत्तर–दक्षिण जोड्ने राष्ट्रिय गौरवको कालीगण्डकी करिडोर सडक योजनाअन्तर्गत म्याग्दीको बेनी–गलेश्वर खण्डमा कालोपत्र गर्न थालिएको छ ।

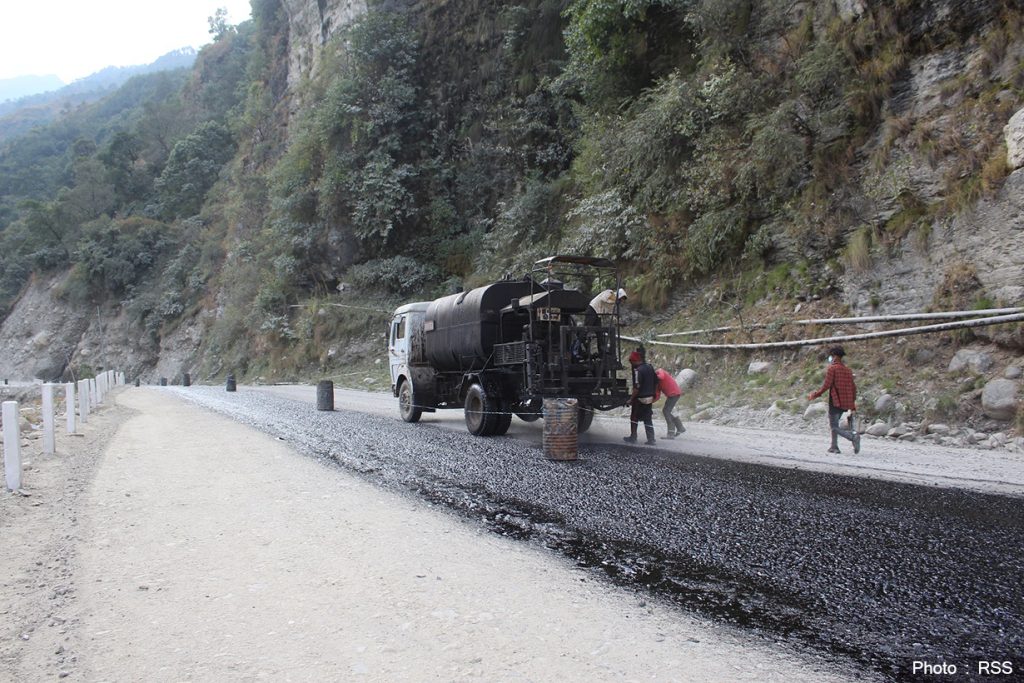

कालीगण्डकी करिडोरको बेनी–जोमसोम–कोरला सडकअन्तर्गत म्याग्दीको बेनी नगरपालिका–८ कालीपुलबाट वडा नं ९ गलेश्वर जोड्ने बेनी–गलेश्वर खण्डमा शनिबारदेखि बिटुमिन बिछ्याउन सुरु गरिएको हो ।

बेनी–जोमसोम–कोरला सडक योजनाका इन्जिनियर अच्युतविलास पन्तले डिबिएसडी प्रविधिको कालोपत्र गर्न पहिलो चरणमा प्राइम कोड (बिटुमिन) बिछ्याउन थालिएको जानकारी दिए । ‘प्राइमकोर्ड बिछ्याएको २४ घण्टापछि चिप्ससहित पहिलो चरणको कोड बिछ्याइन्छ’, उनले भने, ‘दोस्रो चरणमा सेकेण्ड कोड बिछ्याएपछि डिबिएसडी पिच पूरा हुन्छ ।’

दुई किलोमिटर एक सय दुई मिटर सडक कालोपत्र गर्न मङ्गलादेवी सुवास कन्ट्रक्सन प्रालिले भ्याटरपिएससहित रु १२ करोड ७५ लाख ९४ हजार चार सय ३६ मा २०७९ पुस १७ गते ठेक्का सम्झौता गरेको थियो । दुई वर्षमा सम्पन्न गर्ने सम्झौता भए पनि लक्ष्यअघि नै सम्पन्न गर्ने तयारीसहित उपकरण, निर्माण सामग्री र मजदुर परिचालन गरेको निर्माण कम्पनीका सञ्चालक सुवासचन्द्र कार्कीले बताए ।

सडक फराकिलो बनाउने, पर्खाल, नाली, चारवटा कल्भर्ट, सबबेस, बेस र दुई सय मिटर आरसिसी ढलानपछि कालोपत्र थालिएको हो । ‘गत असार महिनामै बेस राख्न र कालोपत्र गर्नेबाहेकका सबै काम सकिएको थियो’, उनले भने, ‘सात दशमलव पाँच मिटर चौडाइका दरले कालोपत्र गर्ने काम अबको एक महिनाभित्र सम्पन्न गर्ने लक्ष्य छ ।’

यो सडक कालोपत्र भएपछि बेनी नगरपालिकासहित रघुगङ्गा र अन्नपूर्ण गाउँपालिका, मुस्ताङवासी र घुम्न आउने पर्यटकलाई आवतजावतमा सहज हुने छ । मुक्तिनाथ प्रवेशद्वारका रूपमा रहेको यो सडकखण्डलाई समयमै सम्पन्न गर्न आयोजनाका साथै स्थानीयरूपमा नियमित अनुगमन, निरीक्षण र समन्वय गरिएको बेनी नगरपालिकाका प्रमुख सुरत केसीले बताए ।

‘बेनी–गलेश्वर सडक आयोजनामा छोटो समयमा हासिल भएको प्रगतिले ढिलासुस्ती गर्ने निर्माण व्यवसायीलाई चुनौती बनेको छ’, उनले भने, ‘निर्माण व्यवसायीको इच्छाशक्ति, जनशक्ति, उपकरण परिचालन व्यवस्थित हुने, निर्माण सामग्रीको पर्याप्त व्यवस्थापन गर्ने तथा सरोकारवालाले नियमनसँगै सहजीकरण गर्ने हो भने ढिलासुस्ती हटाउन सकिने सन्देश दिएको छ ।’

करिडोरअन्तर्गत ठेक्का लागेका खण्डमध्ये सबभन्दा छिटो, छोटो समयमा धेरै काम गरेको खण्ड बेनी–गलेश्वर रहेको बेनी–जोमसोम–कोरला सडक योजनाको कार्यालयले जनाएको छ । दुई सय दुई किलोमिटर दूरीको बेनी–जोमसोम–कोरला सडकको सातवटा प्याकेजको निर्माण सकिएको छ ।

प्रकाशित मिति : १० मंसिर २०८० आइतबार ००:००  ९ : १६ बजे
